中國電建新加坡聯合循環電站項目余熱鍋爐受熱面模塊吊裝完成

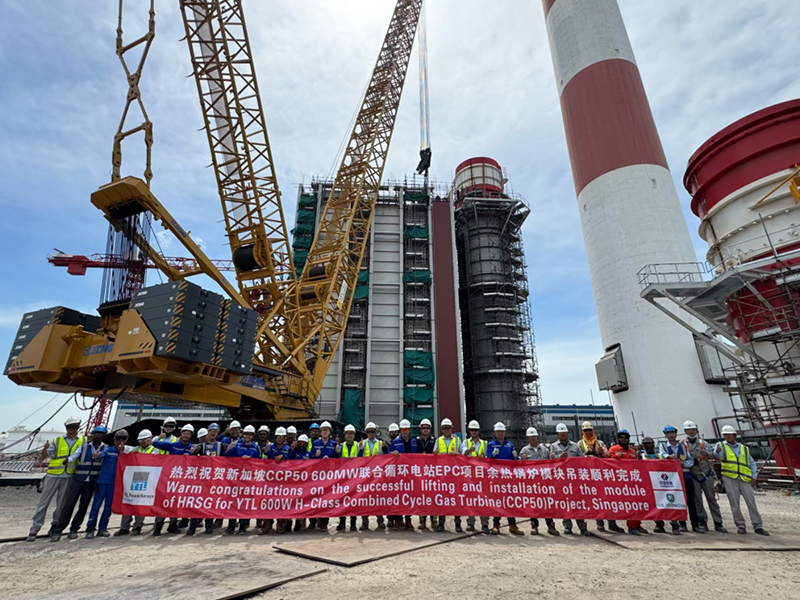

當地時間11月7日上午,中國電建承建的新加坡CCP50 600兆瓦聯合循環電站項目余熱鍋爐受熱面模塊#6C順利脫鉤,標志著余熱鍋爐模塊吊裝工作圓滿結束。
本次吊裝任務涉及6組共18塊模塊,其中最重模塊達245.521噸,總吊裝重量達到3334.464噸。自10月15日啟動以來,整個吊裝工作歷時24天。為了確保吊裝作業的順利進行,項目團隊精心制定了科學、合理的吊裝方案,并精確規劃了時間表。在吊裝過程中,各級專業人員嚴格監控每個環節,確保了吊裝任務的順利完成。后續,項目團隊將繼續秉持“高、嚴、細、實”的工作原則,奮勇爭先,優質高效地完成后續施工任務,確保各項施工節點務期必成。
新加坡CCP50 600兆瓦聯合循環電站EPC項目是中國電建在發達國家首次參與的燃氣電站EPC總承包項目,實現了公司在發達國家電力市場的重大突破。
